飄窗工程量計算最新總結,防止漏項的必備干貨!
飄窗工程量計算比較復雜,搞不清楚就會造成漏項,今天以2號辦公樓飄窗為例,給大家講講飄窗的工程量計算。

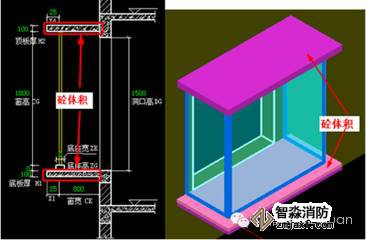

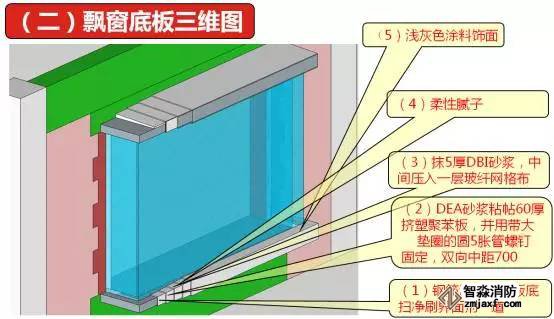

上圖是飄窗底板的裝修做法,從圖中我們可以看出,包括了5層裝修量。

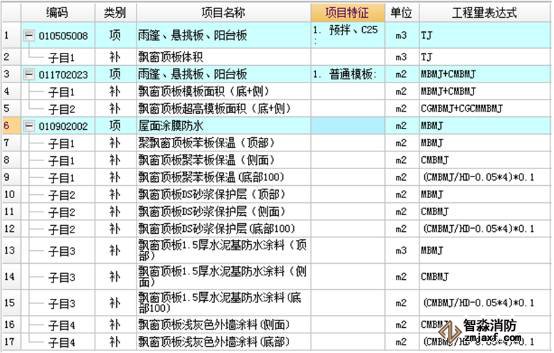

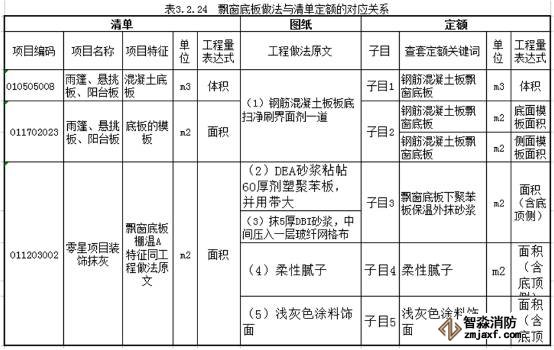

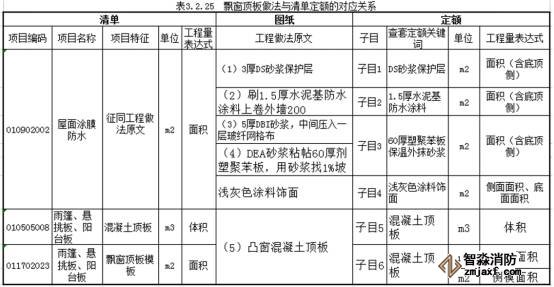

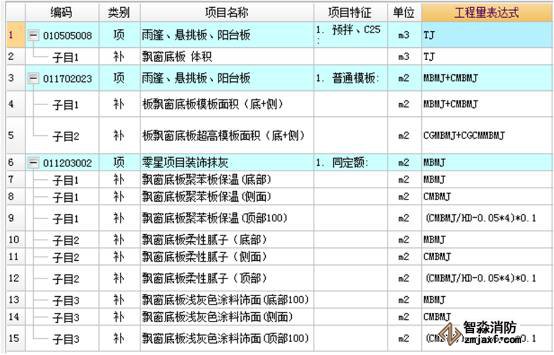

根據圖紙做法,我們可以分析出飄窗底板做法濤三條清單,6條定額,具體對應關系你要參考當?shù)囟~。

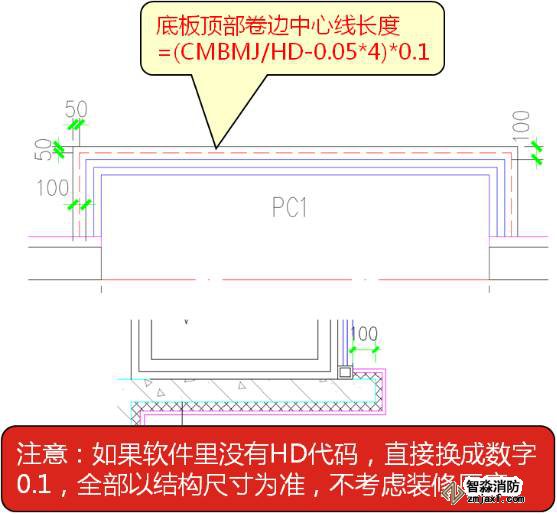

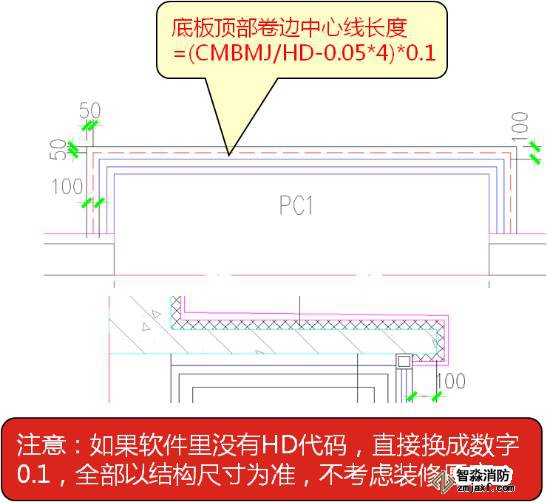

估計很多朋友看不懂“(CMBMJ/HD-0.05*4)*0.1”,我解釋下,CMBMJ是飄窗底板側面模板面積,除以HD(厚度)就是側面長度,減去0.05*4就是我們要求底板裝修上翻的中心線長度,在乘以0.1就是上翻的面積。
全部分析好以后,就可以在軟件里套定額了。

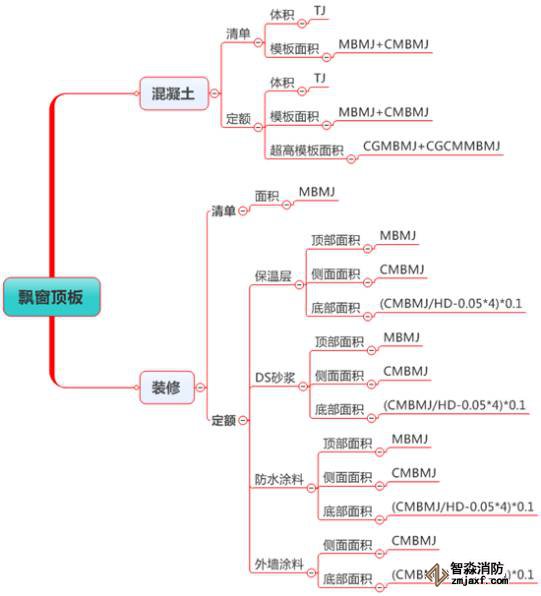

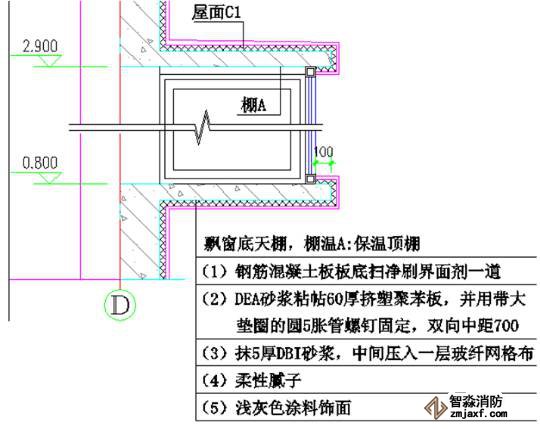

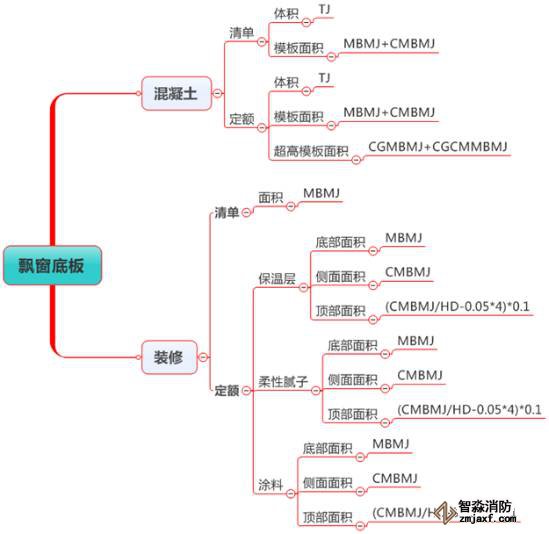

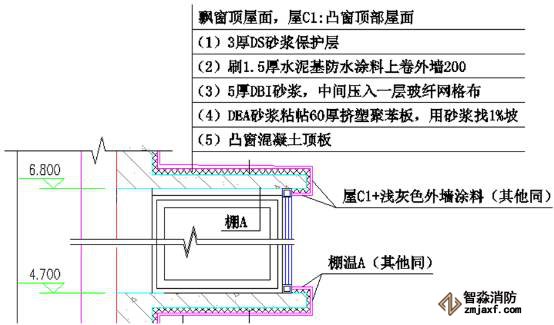

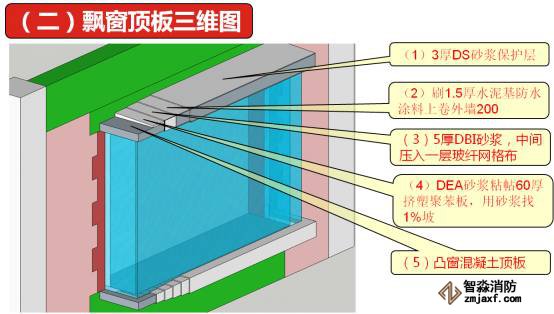

上圖是飄窗頂部的裝修做法,期中包括4層,也遇到側面和下翻的問題,計算方法與底板上翻一樣。
前面分析好以后,我們就可以套定額了。
注意事項,飄窗套定額比較多,建議初學者在計算飄窗時候,用飄窗的分解功能,不要用軟件里的飄窗構件,一是因為軟件的飄窗構件并不全,不能涵蓋所有的飄窗類型,二是用整體構件,套起來很復雜,很容易造成漏項。
